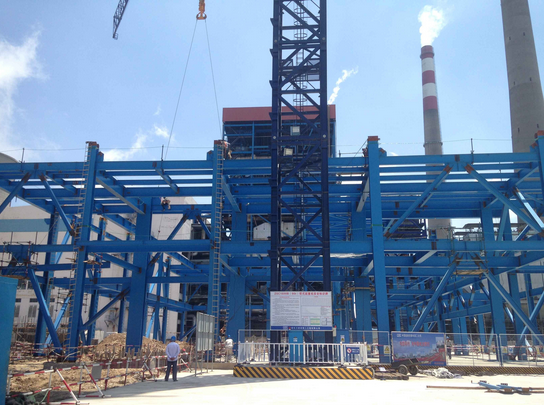

由中國能建安徽電建二公司承建的黔西電廠二期擴建工程1×660MW工程#5鍋爐鋼架自開吊以來,黔西鍋爐分公司在抓緊施工的同時,精心策劃,加強協調,密切和監理、建管處、業主、供貨單位聯系,加大鍋爐鋼架催貨力度。針對現場情況制定分批次鍋爐鋼架到貨日期,既滿足現場需要,也避免設備占用場地的情況,加快吊裝進度,于2016年06月17日,黔西電廠二期工程#5爐第一層鋼架順利通過驗收。

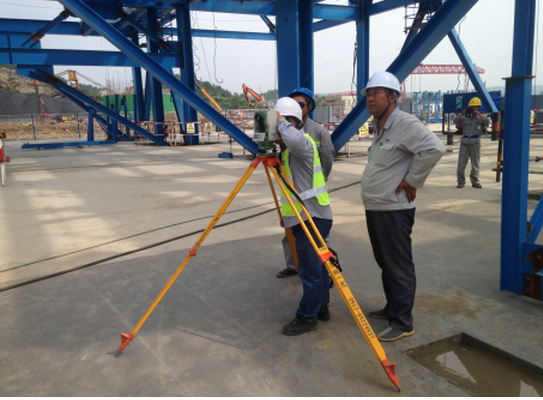

黔西電廠二期擴建工程1×660MW工程第一層鋼結構總重約977.5噸,在吊裝過程中,施工人員認真對設備進行外觀質量檢查,對發現的設備缺陷及時記錄,技術人員第一時間聯系監理、業主、廠家代表對缺陷進行確認并提出缺陷處理措施,避免由于設備問題影響到現場施工進度。第一層鋼架吊裝結束后,技術人員、質檢人員認真對鋼架柱間距、對角線、1m標高線、垂直度等數據進行復查,對發現的超標尺寸要求施工班組立即進行整改,確保鋼架的安裝施工質量。
目前四級驗收已經順利結束,所有高強度螺栓也已全部緊固完畢,并交付土建進行二次灌漿及養護,現正進行第二層鋼架吊裝的各項準備工作。
