5月27日,大唐華銀攸縣能源公司1號機組整套系統啟動前順利通過了湖南省電力建設工程質量監督中心站檢查組的質量監督檢查,這標志著攸能公司1號機組整套系統啟動前的準備工作已基本完成并得到質檢中心確認,為該公司6月份實現投產發電打下了堅實的基礎。
2016年6月底,攸縣煤電一體化項目1號機組將正式投產發電
5月31日走進大唐華銀攸縣能源公司時看到,不少工人在施工現場正在為投產的1號機組做最后的清理和收尾工作。自2月18日該公司“大干百天”動員會召開以來,加班加點、夜以繼日、“晴+雨”、“5+2”、“白+黑”已成了攸能人的新常態。如今,隨著1號機組循環水系統完成充水、輸煤系統具備投運條件,鍋爐水壓試驗及汽機三缸扣蓋等工序的陸續順利完成,大唐華銀攸縣能源公司投資上百億元的攸縣煤電一體化項目正式投產發電已指日可待。

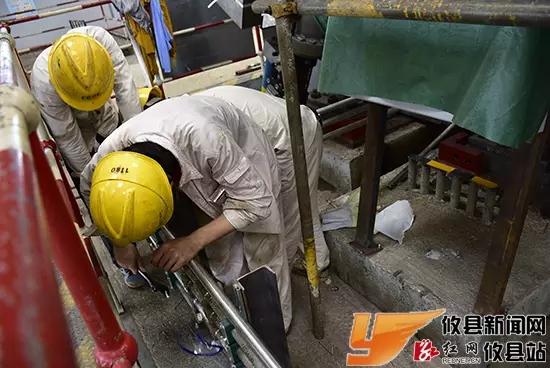

發電在即,工人們加緊工作忙收尾
攸縣煤電一體化項目是株洲建市以來第一個投資過百億的項目,從2003年開始策劃到2010年7月國家發改委正式核準,歷時8年之久。作為湖南省重點工程和省內首個真正意義上的煤電一體化項目,大唐華銀攸縣能源公司總投資120億元并分兩期工程建設攸縣煤電一體化項目,一期工程建設2×600兆瓦超臨界燃煤火電機組和年產200萬噸的煤礦,電廠同期安裝煙氣脫硫等環保設施,采用目前世界領先的60萬千瓦“W”火焰鍋爐,利用攸縣當地豐富的無煙煤發電,向長株潭地區及湘南地區供電。

技術工人在機房內認真監測1號機組的各項數據

技術工人對2號機組進行設備維護
更多關于 鍋爐 的信息
1月12日,公司承建的四川天明電廠2×100萬千瓦新建工程2號鍋爐爐頂吊完成安裝調試,投入使用。 該爐頂吊為型號STC600A塔式起重機,主臂長40米,最大起吊負荷25噸,布置在爐頂......
1月11日,公司承建的山西長治漳澤發電廠2×1000MW“上大壓小”改擴建工程#1機組鍋爐點火成功。 為確保點火工作的順利進行,項目部提前部署,積極統籌各種資源,制定嚴密的組織措施和方案,嚴......
一、選型依據,本著“配置合理、滿足需要、安全節約、操作簡便”和滿足用戶要求的原則。 1.貴方提供的用熱負荷: ①、采暖面積:22000㎡ ; ②、洗浴人數400人/每天; ③、飲水600人/每人......
11月17日10時18分,公司承建的邯鄲市永年區生活垃圾焚燒發電項目#1鍋爐低溫烘爐點火一次成功。 此次烘爐主要部位包括余熱鍋爐二三煙道、余熱爐爐膛本體及灰斗、焚燒爐爐膛本體及灰斗等......
2020年11月20日13時30分,隨著4#鍋爐主給水蒸汽的升壓,過熱器及汽包安全閥的依次啟跳,熱電公司技術人員、監理、總包方、鍋爐廠家及白水縣鍋檢所人員等齊聚機爐集......
