西北電建承建的山東勝利發電廠2×220兆瓦燃煤發電機組脫硫提效改造項目,2016年5月19日已進入最后的沖刺階段。

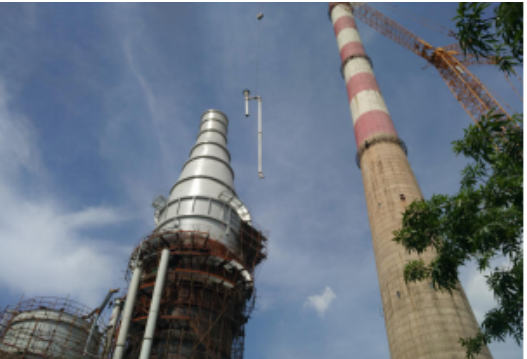

自2015年10月30日開工以來,現場吸收塔主體以及檢修煙囪、內部防腐施工已結束,輔機設備已全部就位,吸收塔內部噴淋管、各系統管道、電熱接線等工作已接近尾聲,目前電廠一期1號、2號鍋爐5月19日均已停爐,業主要求6月9日2號脫硫系統整套啟動。
為加快改造工期進度,在4月30日提前進行煙道支架作業,雖然煙道支架的安裝給拆除舊煙道帶來一定難度,但給整個工期爭取了約20天的時間。因此項目為改造項目,現場場地狹小,加工配制區與安裝吊裝區有500米的距離,沿途有兩處綜合管架,一般運輸車輛車架較高無法通過綜合管架,經過對現場綜合管架高度的測量運輸設備成本的考慮,項目部提出運輸方案,采用兩臺10噸叉車將煙道叉離地面進行運輸。
項目部在確保工期的同時,關注過程的安全教育、現場安全設施的布置、日程安全巡查監護、安全例會制度等各項安全制度不放松,讓安全警鐘長鳴,為生產保駕護航。目前,現場的各項施工正在緊張、有序的進行。
