5月18日,大唐雷州火電項目1號機鍋爐基礎開挖,項目主體工程迎來了新的里程碑節點。
自2015年12月18日火電項目進入全面建設階段,海域工程全速推進,捷報頻傳。歷經14個月的前期施工,主體工程迎來了新的里程碑節點。

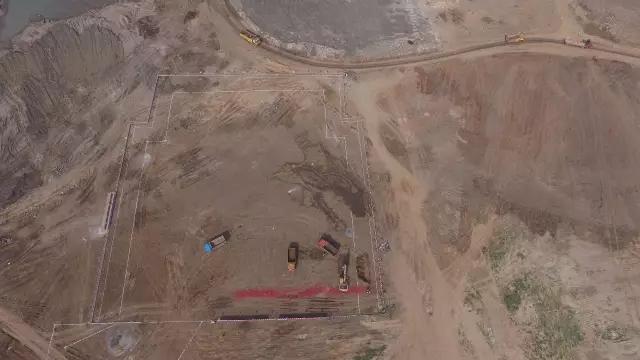

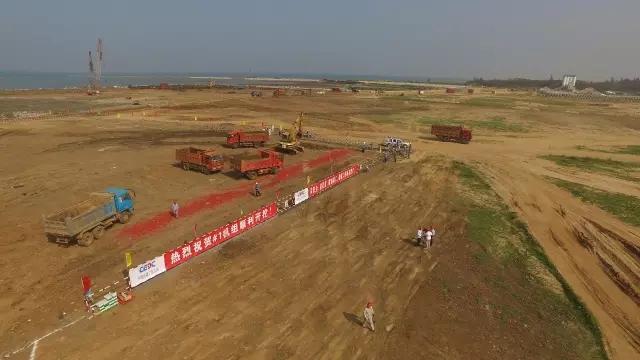

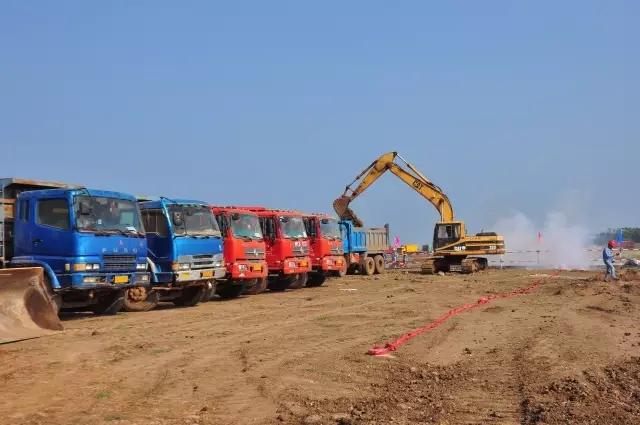

8時30分,項目主體工程建設隊伍——中國能源建設集團廣東火電雷州工程項目部全體成員整齊列隊,在完成安全交底,宣讀項目質量目標和工程目標后,工作人員和施工設備相繼就位。8時58分,在公司領導和工程設備部全體成員的注視下,挖掘機開始作業,1號機鍋爐基礎正式開挖。
1號機鍋爐廠房占地面積5900平方米,初步開挖3米,挖土量17700立方米,預計于6月中旬完成表土開挖。表土開挖結束后,爆破、基礎驗槽、打墊層、基礎承臺鋼筋、支設模板一系列工序將逐步推進,項目預計將于8月1日完成第一罐混凝土澆筑。雷州發電公司全體員工將以爭第一的精神和干勁,為建設技術先進、指標領先,二次再熱,集成創新,具有國內國際一流水平的標桿電廠奮勇拼搏。
