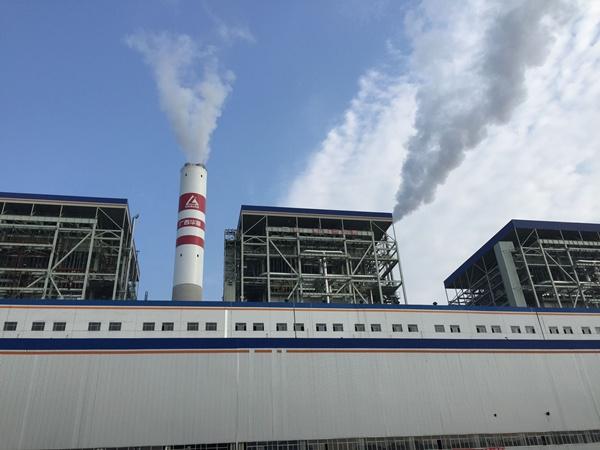

2月4日9時01分,西北電力建設第一工程有限公司承建的廣西華磊熱電項目2號機組鍋爐點火沖管工作安全、優質、高標準完成,標志著2號機組安裝調試工作取得階段性重大突破,為機組整套啟動及投產發電奠定了堅實的基礎。
為確保點火沖管工作的順利完成,廣西華磊熱電項目部加強內外部組織與協調,制定周密的沖管方案,倒排施工計劃,合理安排人力,對沖管組織機構、沖管操作步驟、安全措施、質量驗收標準、環境等各項工作均作了詳細規定。同時積極與業主以及調試、監理單位密切配合,落實各級單位檢查并對問題進行整改。在沖刺沖管期間,各專業負責人現場指導,密切配合,按照既定方案,嚴格落實吹管技術方案和安全保障措施,做到人員組織、技術措施、安全監督三到位。從單體調試以來,施工人員連續克服工期緊等不利因素,先后完成了2017年12月31日點火烘爐、1月14日鍋爐酸洗、1月31日給水汽輪機沖轉等節點任務。1月31日點火沖管正式開始,現場管理及施工人員實行24小時輪班工作機制,夜以繼日地奮戰在施工現場,加強全過程管控,及時發現并消除缺陷,確保了沖管工作的安全有序進行。
據了解,本次鍋爐吹管采用降壓、穩壓結合法吹管方式。分三階段進行,共歷時5天,沖管次數、靶板上的斑痕粒度等指標均符合要求,最后連續兩次鋁靶板疤痕均小于0.8毫米,達到驗收優良標準。
更多關于 鍋爐 的信息
1月12日,公司承建的四川天明電廠2×100萬千瓦新建工程2號鍋爐爐頂吊完成安裝調試,投入使用。 該爐頂吊為型號STC600A塔式起重機,主臂長40米,最大起吊負荷25噸,布置在爐頂......
1月11日,公司承建的山西長治漳澤發電廠2×1000MW“上大壓小”改擴建工程#1機組鍋爐點火成功。 為確保點火工作的順利進行,項目部提前部署,積極統籌各種資源,制定嚴密的組織措施和方案,嚴......
一、選型依據,本著“配置合理、滿足需要、安全節約、操作簡便”和滿足用戶要求的原則。 1.貴方提供的用熱負荷: ①、采暖面積:22000㎡ ; ②、洗浴人數400人/每天; ③、飲水600人/每人......
11月17日10時18分,公司承建的邯鄲市永年區生活垃圾焚燒發電項目#1鍋爐低溫烘爐點火一次成功。 此次烘爐主要部位包括余熱鍋爐二三煙道、余熱爐爐膛本體及灰斗、焚燒爐爐膛本體及灰斗等......
2020年11月20日13時30分,隨著4#鍋爐主給水蒸汽的升壓,過熱器及汽包安全閥的依次啟跳,熱電公司技術人員、監理、總包方、鍋爐廠家及白水縣鍋檢所人員等齊聚機爐集......
