經過一年多來的努力奮戰,大唐國際火電廠初具規模,一個現代化的工業項目正呼之欲出。近日,走馬雷州重點項目施工一線了解到,隨著大唐國際雷州火電項目的動工建設,雷州經濟發展格局被徹底改變。

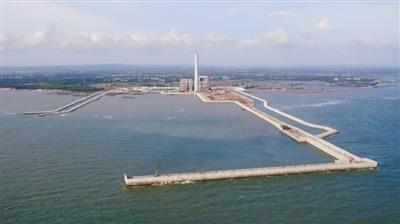

大唐國際雷州火電項目配套堤壩有如巨人的臂彎探入大海碧波之中
雖已立秋,雷州大地依然熱浪襲人。在大唐國際雷州火電項目的建設現場,如今已經沒有往日車來車往、灰塵漫天飛揚的喧囂景象,偶爾才有一輛拉運著鋼材或設備的大貨車駛過。齊整的硬底化道路縱橫交錯,把廠區分成多個施工區域,并通向廠區各處。每個施工區域均用隔離帶與外界隔離開來,實行封閉施工,既確保施工安全,又互不干擾。頭戴安全帽、身著工作服的工人,正頂著烈日,堅守在各自的崗位上,揮汗如雨緊張工作。在1號鍋爐的施工現場,高達233米的煙囪已拔地而起,煙囪旁邊的兩座鍋爐鋼結構廠房,一座已建到第9層,另一座也已建好7層。高大的起吊機正緩緩吊起一塊鋼結構構件,在指揮人員的指揮下,準確無誤地安放在指定位置。
岸邊,由3000噸級重件碼頭和10萬噸級煤炭接卸泊位組成的曲尺型堤壩,長達數公里,伸向大海深處。
大唐國際雷州火電項目自2015年12月全面動工建設以來,各項工作進展順利,捷報頻傳。2016年6月28日,項目首期主廠房澆筑第一罐混凝土;2016年12月30日,主廠房出零米;2017年1月10日,鍋爐鋼結構開始吊裝;6月29日,500KV線路開工;7月6日,取水明渠施工完成;7月7日,1號機組鍋爐受熱面開始吊裝;7月10日,煙囪外筒體施工到頂(233米);7月30日,1號鍋爐F大板梁吊裝完成。截至今年7月底,該項目首期工程量完成42.0%,累計投資完成41.7953億元。按照計劃,1號機組將于2018年10月投產運行。
更多關于 鍋爐 的信息
11月17日10時18分,公司承建的邯鄲市永年區生活垃圾焚燒發電項目#1鍋爐低溫烘爐點火一次成功。 此次烘爐主要部位包括余熱鍋爐二三煙道、余熱爐爐膛本體及灰斗、焚燒爐爐膛本體及灰斗等......
2020年11月20日13時30分,隨著4#鍋爐主給水蒸汽的升壓,過熱器及汽包安全閥的依次啟跳,熱電公司技術人員、監理、總包方、鍋爐廠家及白水縣鍋檢所人員等齊聚機爐集......
山東省生態環境廳近日發布關于做好非傳輸通道城市35蒸噸/小時以下燃煤鍋爐淘汰工作的通知,詳情如下:青島、棗莊、東營、煙臺、濰坊、泰安、威海、日照、臨沂市人民政府:為進一步優化調整能源結構,深入推進大氣......
10月28日,公司承建的永州電廠一期百萬千瓦機組工程2號鍋爐受熱面開焊,標志著該工程全面進入安裝高峰期。 2號鍋爐受熱面共有焊口5.5萬余只,此次開焊為鍋爐上部前墻水冷壁,焊接工藝均......
挖貝網 8月19日消息,恒豐能環(872876)近日發布2020年半年度報告,2020年上半年公司實現營業收入22,147,093.52元,同比減少53.35%;實現歸屬于掛牌公司股東的凈利潤-3,......
Copyright 2015 ? 河北云酷科技有限公司 All right reserved. 冀ICP備15017037號-2
