開工僅22個月 中資投建巴基斯坦最大火電站投產

發布時間:2017-05-28  點擊:44

    據《人民日報》報道,5月25日,中巴經濟走廊薩希瓦爾燃煤電站1號機組滿負荷運營儀式在巴基斯坦東部旁遮普省薩希瓦爾市舉行,標志著中巴經濟走廊框架內首個大型能源項目投產發電。巴基斯坦總理謝里夫、中國駐巴大使孫衛東等中巴各界友好人士500余人出席儀式。

    經過168小時滿負荷試運行,薩希瓦爾燃煤電站1號機組日前順利投產發電。據介紹,這是中巴經濟走廊首臺投產的高效煤電機組,也是目前巴基斯坦單機容量最大、技術最先進和建設速度最快的燃煤發電機組。

點擊查看大圖

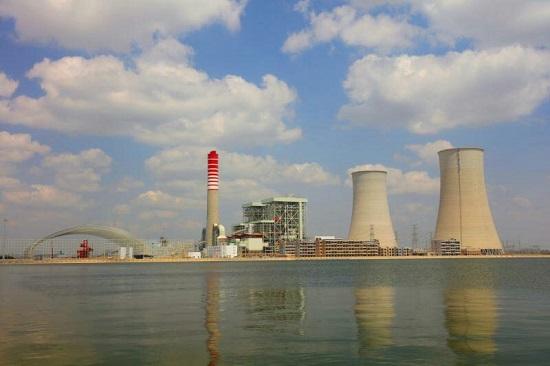

    5月24日華能巴基斯坦薩希瓦爾燃煤電站1號機組順利通過168小時滿負荷試運行,成為中巴經濟走廊首臺投產的高效清潔燃煤發電機組。

    薩希瓦爾燃煤電站(Sahiwal coal-fired power project)由中國華能山東發電有限公司和中國山東如意集團共同投資建設,是中巴經濟走廊“優先實施”項目,也是華能響應“一帶一路”倡議,在海外建設的第一個大型高效清潔煤電項目。

    該項目自2014年3月正式啟動,2015年7月正式動工,計劃建成兩臺660兆瓦超臨界燃煤發電機組。電站2號機組計劃于今年6月底正式投運。電站建成后,預計年發電量可達90億千瓦時,預計能夠滿足巴基斯坦1000萬人口的用電需求,有望填補巴基斯坦1/4的用電缺口。

    隨著巴基斯坦經濟增長和生活水平的提高,巴基斯坦面臨嚴重的電力短缺現象。2015年電力缺口約640萬千瓦,嚴重制約了社會經濟的發展;全國面臨嚴重的電力危機,電力危機導致該國國內生產總值增速每年放緩3%-4%。全國大部分地區面臨8小時以上的斷電現象,鄉村更為嚴重,老百姓的生活受到了嚴重的影響。

    薩希瓦爾項目投入商業運營后將會對巴基斯坦電網的穩定,容量的提升有明顯改善作用,為當地經濟發展提供良好的能源基礎,為一些行業的起步發展創造良好條件。

    巴基斯坦總理謝里夫當天在儀式上說,薩希瓦爾1號機組從開工建設到并網發電僅歷時22個月,這在巴基斯坦歷史上是前所未有的。項目投產發電將幫助巴基斯坦克服能源短缺問題,造福巴方人民。謝里夫說,習近平主席提出的“一帶一路”倡議不僅對巴基斯坦產生巨大積極效應,還將改變沿線國家和人民命運。

點擊查看大圖

  巴基斯坦總理謝里夫出席中巴經濟走廊薩希瓦爾燃煤電站1號機組滿負荷運營儀式。

    孫衛東表示,作為“一帶一路”的重大項目,中巴經濟走廊重要作用得到各方重視和贊賞。只要始終堅持和平合作、開放包容、互學互鑒、互利共贏,就一定能不斷推進“一帶一路”和中巴經濟走廊建設,為地區發展、繁榮和進步作出更大貢獻。

    中國電建旗下山東電建一公司副總工程師兼薩希瓦爾燃煤電站項目經理段長杰在接受《人民日報》記者采訪時表示,燃煤電站采用世界領先的超臨界技術,運行參數和熱效率較高,并且在傳統鍋爐的基礎上增加了低溫省煤器,提高熱能利用率,已投產的1號機組可為巴基斯坦年節約燃煤5.4萬噸。此外,項目還裝設了電除塵器和脫硫裝置,確保各項經濟技術和環保指標達到國際先進水平。

    段長杰還表示,項目建設累計為當地創造了逾2000個就業機會,并為巴方培養了近百名工程師。

    薩希瓦爾燃煤電站項目被列入中巴經濟走廊“優先實施”項目清單,享受中巴兩國政府簽署合作協議確定的安全、稅收、融資、土地、電費等一系列優惠政策,巴方政府為項目提供主權擔保。

    冒50℃高溫建電站

    一起干活的都是“過命”的交情

    旁遮普省屬于亞熱帶氣候,夏季時間長,干旱少雨,這里是一片真真正正的“熱土”。2016年5月,工地更出現了連續2周極度高溫,最高氣溫達49.7攝氏度。

    項目建設伊始,由于現場人員少,每個人都身兼數職。工程專工既要管工程、管計劃,還要管現場的日報材料和總結。副總經理張付國每天早中晚3次到現場,員工說張總“長”在了現場;副總工程師陳偉為了完成倒送廠用電這個重大里程碑節點目標,3次推遲回家日期,在工地一待就是半年多……

2015年7月31日,澆筑第一砼混凝土,項目正式動工;

2015年12月18日,主廠房吊裝;

2016年4月14日,1號鍋爐鋼架吊裝順利完成;

2016年11月22日,1號鍋爐水壓試驗一次成功;

2016年12月20日,1號發電機轉子穿裝一次成功;

2017年1月13日,1號汽輪機扣缸完成;

2017年 4月21日,1號鍋爐完成吹管

2017年5月7日,召開1號機組啟動驗收委員會第一次會議,機組整套啟動;

    2017年5月25日,電站實現安全生產665天,1號機組試運期間主要技術指標優良,除塵、脫硫等各項環保指標遠遠優于巴基斯坦國家排放標準,實現鍋爐水壓、廠用帶電、DCS受電、汽機扣蓋、鍋爐酸洗、點火吹管、汽機沖轉、并網發電、168小時滿負荷試運等9個“一次成功”……

    一個個節點提前或如期實現,充分展現著中國速度和中國力量。到過項目現場的巴方人員無不驚嘆,薩希瓦爾電站是目前中巴經濟走廊進展最快的火電項目。巴方稱贊為前所未有,創造了奇跡,并就此命名為“薩希瓦爾速度”。

     旁遮普省首席部長夏巴茲·謝里夫5月7日參觀中巴經濟走廊(CPEC)的所有項目都將以透明、快速的方式完成,在CPEC的幫助下,巴基斯坦正在快速發展,反對CPEC的人就是國家的敵人。相信在謝里夫總理的領導下,眾多能源項目都能夠盡快建成,以徹底解決巴電力短缺問題。

    據悉,薩希瓦爾電站2號機組將于今年6月投產,屆時薩希瓦爾電站將成為巴基斯坦容量最大,技術最先進,中巴經濟走廊上首個開工、最快投產的綠色環保型燃煤電站。電站預計年發電量將超過90億千瓦時,可以有效緩解當地的電力短缺現狀,提升當地火電行業管理水平,促進巴基斯坦民生改善和經濟社會發展。


更多關于 鍋爐 的信息

邯鄲市永年區生活垃圾焚燒發電項目#1鍋爐低溫烘爐點火一次成功

        11月17日10時18分,公司承建的邯鄲市永年區生活垃圾焚燒發電項目#1鍋爐低溫烘爐點火一次成功。   此次烘爐主要部位包括余熱鍋爐二三煙道、余熱爐爐膛本體及灰斗、焚燒爐爐膛本體及灰斗等......

2020-12-22       2

蒲白熱電公司:4#鍋爐吹管工作圓滿完成

   2020年11月20日13時30分,隨著4#鍋爐主給水蒸汽的升壓,過熱器及汽包安全閥的依次啟跳,熱電公司技術人員、監理、總包方、鍋爐廠家及白水縣鍋檢所人員等齊聚機爐集......

2020-11-27       3

明年10月 山東9個城市35蒸噸/小時以下燃煤鍋爐(高效煤粉爐除外)全部淘汰

  山東省生態環境廳近日發布關于做好非傳輸通道城市35蒸噸/小時以下燃煤鍋爐淘汰工作的通知,詳情如下:青島、棗莊、東營、煙臺、濰坊、泰安、威海、日照、臨沂市人民政府:為進一步優化調整能源結構,深入推進大氣......

2020-11-06       4

永州電廠一期百萬千瓦機組工程2號鍋爐受熱面開焊

        10月28日,公司承建的永州電廠一期百萬千瓦機組工程2號鍋爐受熱面開焊,標志著該工程全面進入安裝高峰期。 2號鍋爐受熱面共有焊口5.5萬余只,此次開焊為鍋爐上部前墻水冷壁,焊接工藝均......

2020-10-29       6

恒豐能環2020年上半年虧損375.75萬由盈轉虧鍋爐煤氣發電技改項目收入減少

   挖貝網 8月19日消息,恒豐能環(872876)近日發布2020年半年度報告,2020年上半年公司實現營業收入22,147,093.52元,同比減少53.35%;實現歸屬于掛牌公司股東的凈利潤-3,......

2020-09-09       7

權威人物推薦

專題排行

關于我們 | 聯系我們 | 渠道合作 | 建議投訴

Copyright 2015 ? 河北云酷科技有限公司 All right reserved. 冀ICP備15017037號-2
